Suspensión de la Línea de 500 Kv afectará abastecimiento de energía para el verano

Pretenden detener una licitación evaluada en 186 millones de dólares y de fundamental importancia para mantener el servicio eléctrico en la República del Paraguay. Los argumentos de la empresa ya fueron refutados suficientemente en la fase administrativa, dijo el director paraguayo de Itaipú, Gustavo Codas, a la web de la Presidencia de la República.

Fue en alusión al amparo presentado por la firma brasileña CYMI DO BRASIL PROJETOS ESERVICIOS, inhabilitada en la primera etapa por incumplimiento de los requisitos establecidos en el pliego de bases y condiciones de la licitación, refiere este informe proveído ala Dirección Generalde Información Presidencial.

Codas indicó que la referida empresa no está constituida en Paraguay, ni siquiera otorgó un poder a sus abogados y la garantía presentada es solo la garantía personal de los abogados.

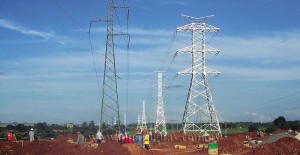

Cabe consignar que el juez paraguayo Alberto Martínez Simón dispuso la suspensión del acto de apertura del sobre “B” de ofertas comerciales fijado para este martes 13 de setiembre, en el marco de la licitación pública internacional para la implementación de la línea de transmisión de 500 KV entre la subestación de la margen derecha de la Itaipú (SEMD) y la subestación de Villa Hayes (SEVH).

La ANDE solo puede transmitir desde la Subestación dela Margen Derecha(SEMD) situada en Hernandarias, el equivalente a 1875 MVA en 220 kV. El verano pasado el consumo del Paraguay ya superó los 2000 MVA.

Parar tener el verano 2011/2012 sin cortes de energía, la Itaipú está realizando trabajos en los auto-transformadores reguladores situados en la subestación de la margen derecha para poder aumentar la capacidad de transformación de los mismos.
La única salida para evitar falta de abastecimiento del sistema eléctrico paraguayo para el verano 2012/2013 es el Sistema de 500 KV quela Itaipú Binacional viene implementando conforme orientación del Gobierno Nacional.

En este sentido, fueron llamados a licitación la construcción dela futura Subestaciónde Villa Hayes (SEVH), la ampliación de la Subestación dela Margen Derecha(SEMD), los Servicios de Ingeniería de Apoyo a la Itaipú y en el mes de junio del presente año se publicó el llamado a licitación para la construcción de la Línea de 500 kV.

“Cualquier demora en la culminación de la línea, prevista para el 27 de noviembre de 2012, implicaría en problemas de abastecimiento de energía para ese verano”, advierte un comunicado emitido por la Itaipú.

www.neike.com.py
